Объем работ включал в себя архитектурно-строительную, технологическую, электротехническую части, часть КИП и А, а также пуско-наладочные работы.
В рамках реализации пакета выполнено:
- Демонтаж старых емкостей, включая демонтаж приборов и коммуникаций КИП и А, а также электрической части, трубной обвязки и демонтаж металлоконструкций.

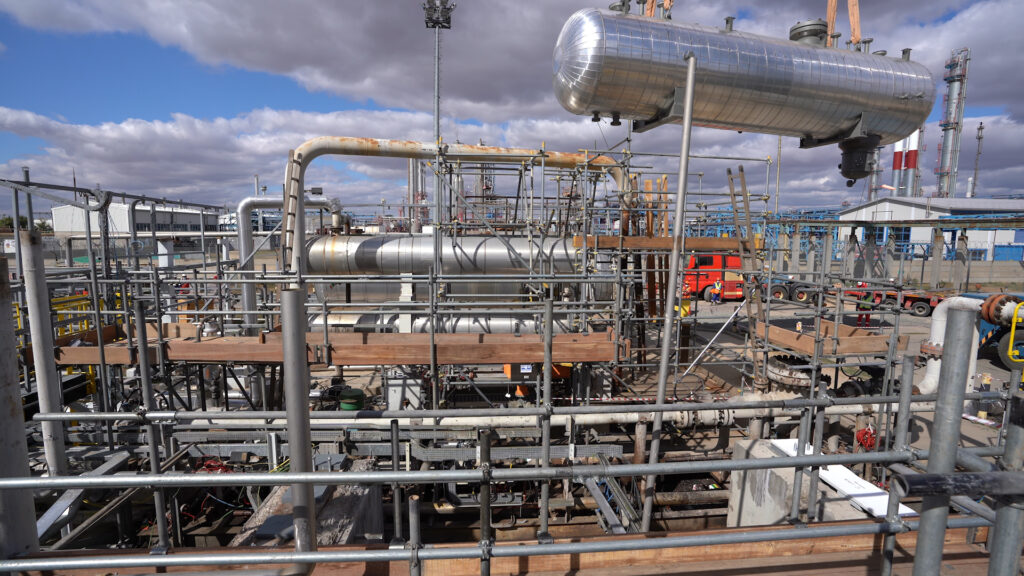

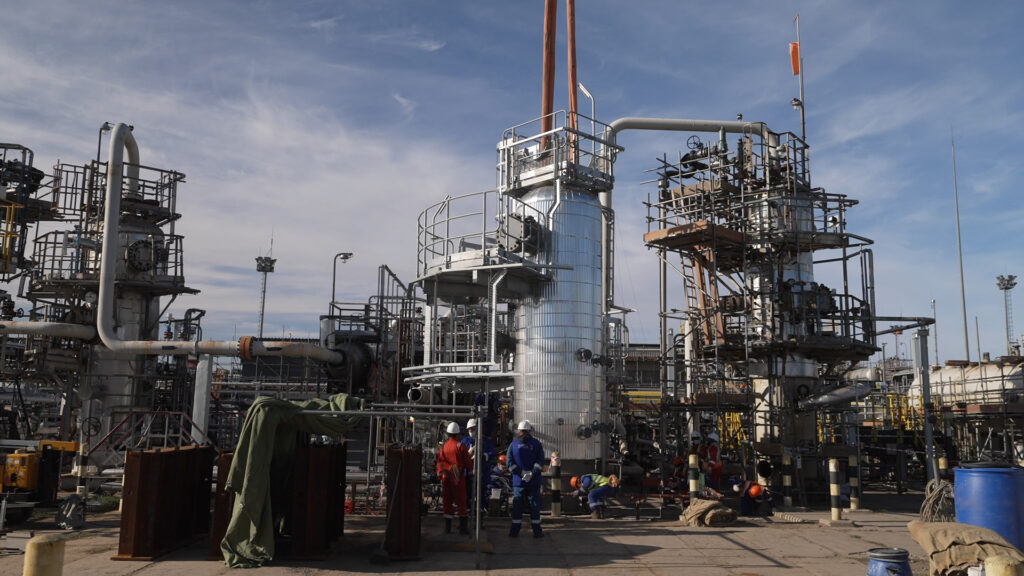

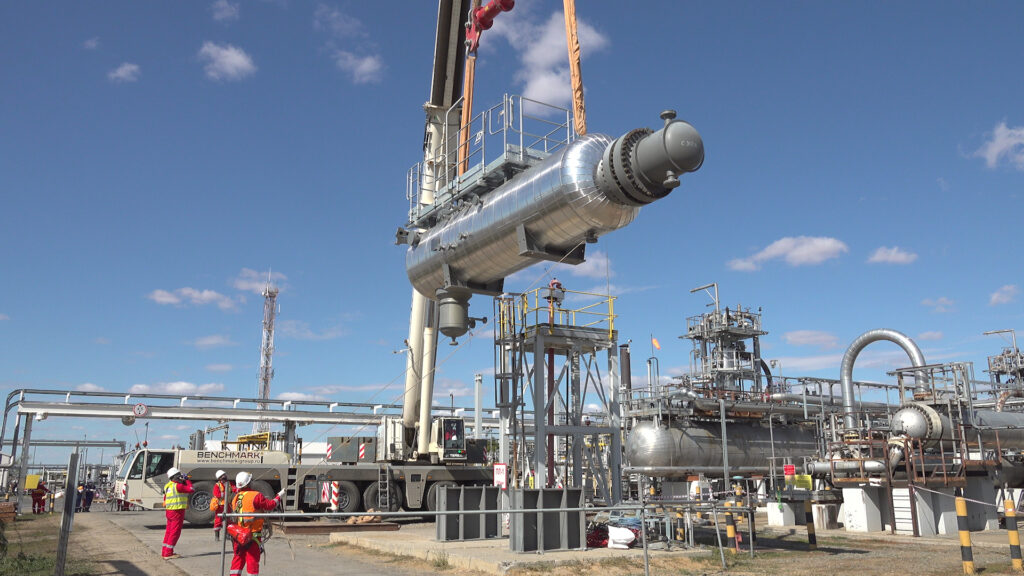

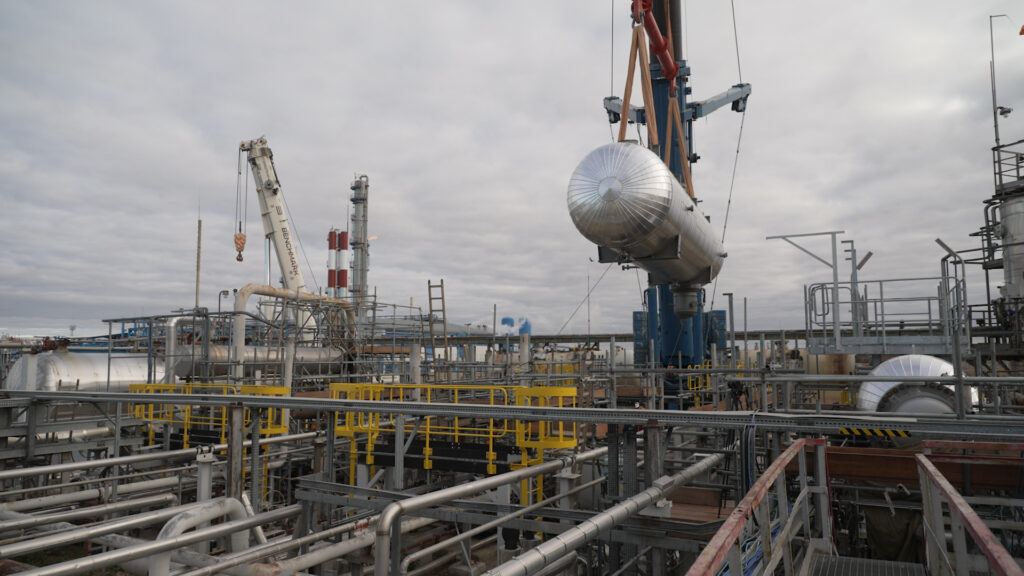

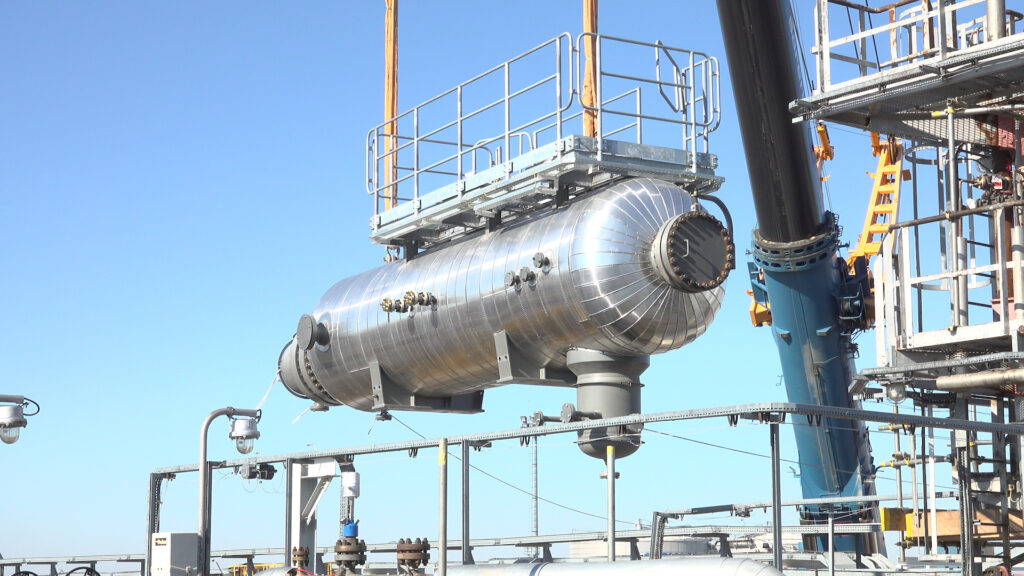

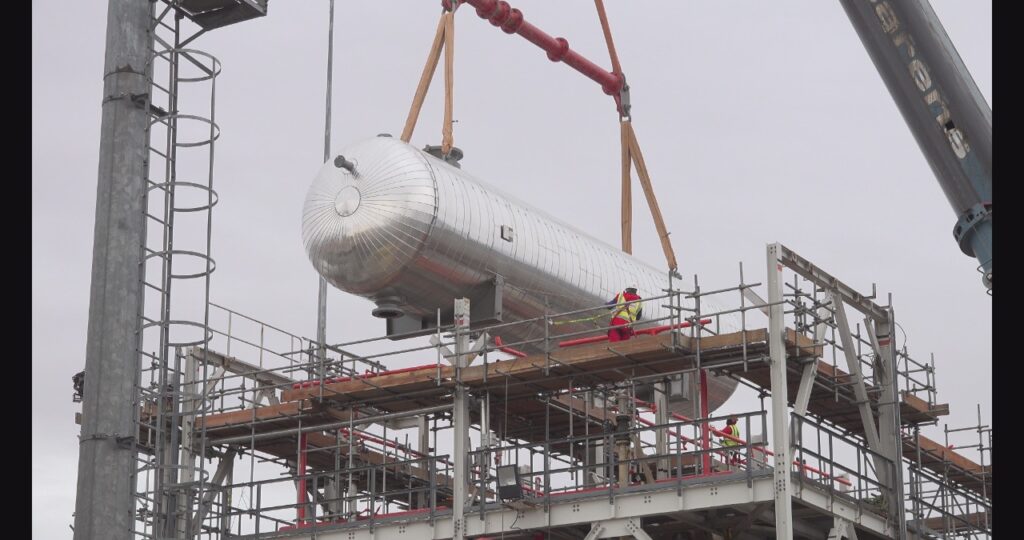

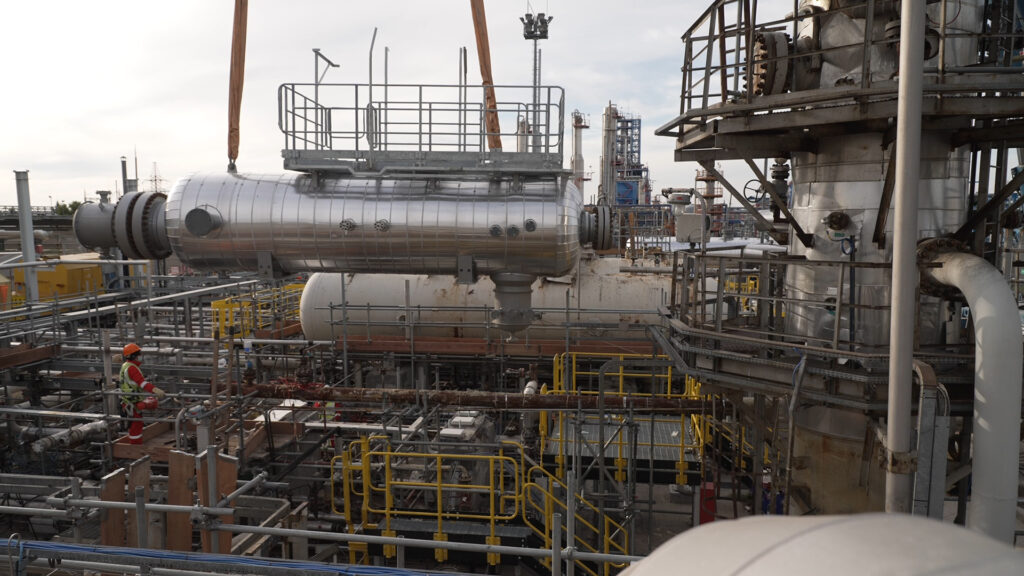

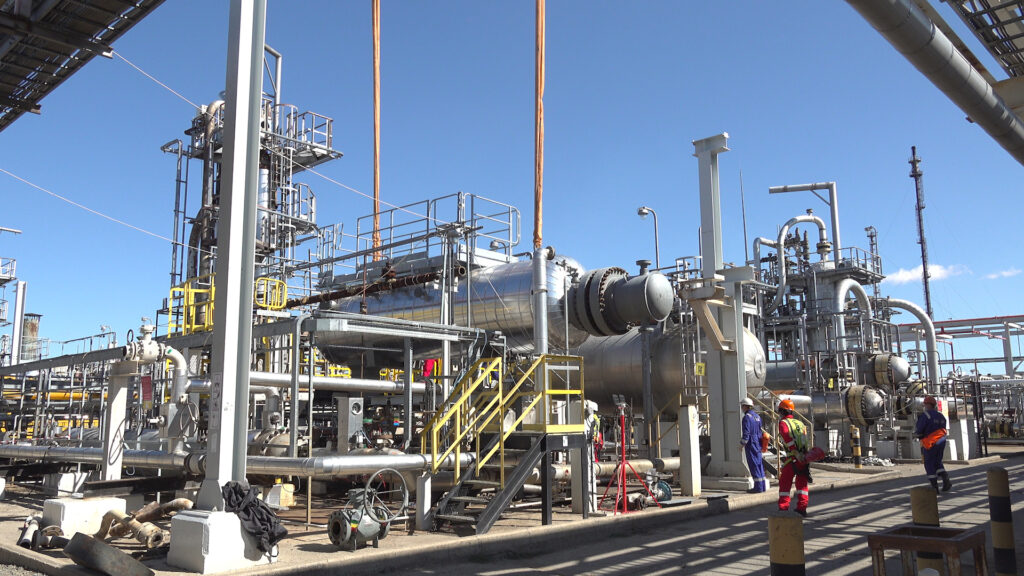

- Монтаж новых емкостей, включая монтаж приборов и коммуникаций КИП и А, а также электрической части, трубной обвязки и монтаж металлоконструкций, пуско-наладочные работы.
Работы по замене емкостей проводились в период планово-предупредительного ремонта 2021 г. длительность которого составляла 34 дня. До ППР было реализовано ряд подготовительных работ, а именно: Сварочно-монтажные работы трубной обвязки, металлоконструкций и площадок обслуживания, монтаж фундаментов, подготовка участков к строительно-монтажным работам, монтаж строительных лесов, дефектовка и ремонт фундаментов для емкостей, транспортировка емкостей на временную площадку вблизи УКПГ-3, подготовительные работы по монтажу коммуникаций КИП и А.
